服务热线: 0577-85551999
联系我们
企业要闻
“五一节”坚守岗位,只为源头活水流入千万家
发布时间: 2021-05-02   作者: 饶杰   文章访问量: 1252

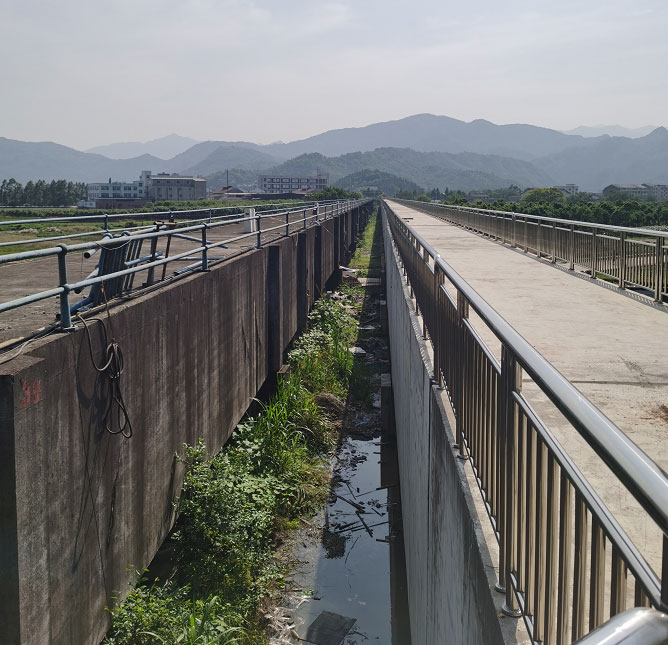

       珊溪水利枢纽赵山渡引水工程自2002年正式通水以来,至今已累计安全运行6747天,累计供水75.01亿吨,是温州市主要供水来源,承担着极大的供水压力。为保障供水安全的持续运行,新增加了一条应急检修通道,我公司承担了该项目的施工,本次施工任务是将应急检修通道与原来的老渡槽进行连接。本次接口连接为渠系运行20年以来的第一次,同时因赵山渡输水渠系为单线供水,没有相应的替代水源,此次接口连接不得已必须要采取停水措施。赵山渡引水工程渡槽除险加固及检修应急通道工程分别于2020年5月、11月完成了两段检修应急通道工程的主体工程建设。此次停水,就是为了完成新老渡槽四个口的接口贯通工作。为了将停水影响压缩到最短时间,原本分为4次停水2次连接的贯通工作合并为2次停水1次连接,优化后减少停水时间40小时,减少限流9天。由于2次连接合并为1次连接,一次性投入的人员、机械设备、材料成倍增加,接口贯通工作难度及风险也是成倍的增加。








       我公司于2021年4月15日接到堵口连接停水时间为2021年5月7日0时的通知后,立即着手安排各项准备工作。准备工作适逢“五一”小长假,但在赵山渡引水工程渡槽除险加固及检修应急通道工程项目部上丝毫看不到假日的迹象,现场施工工作开展的热火朝天,井然有序。工程项目部为了做好此次检修贯通准备工作,主要从以下几个方面着手:







       一、统一认识,提高站位。节前,项目部召开新老渡槽接口工程施工前动员大会,对各项工作进行精心安排和周密部署。由于本次检修贯通工程直接关系着温州市600多万市民的用水问题,因此项目部全体人员均需保持高压姿态,思想上高度重视,认真落实各项工作,节假日期间需照样坚守岗位。

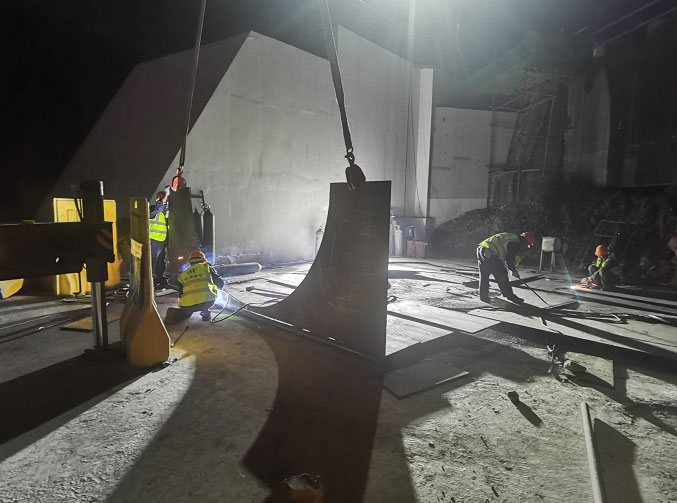

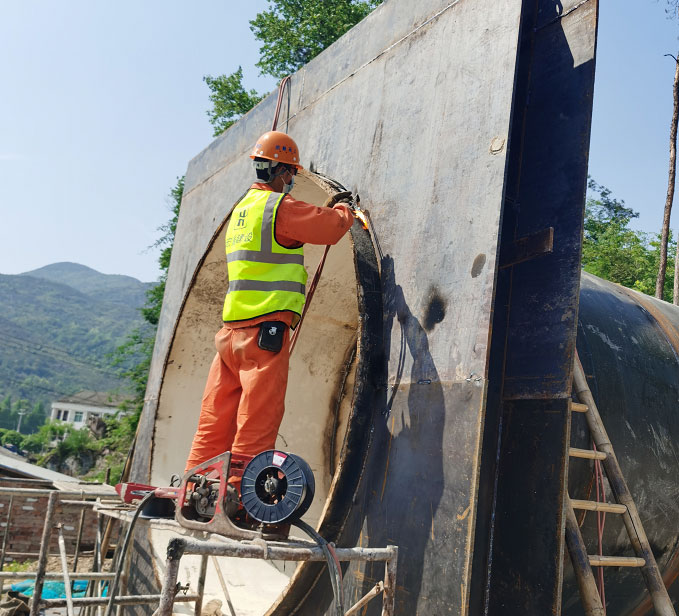

       二、科学安排、精心组织。在施工计划编排上,准备工作以天为单位进行安排,并每天比对施工计划完成情况,及时调整。由于停水施工时间只有28小时,在停水施工计划中以小时为单位进行安排,具体到各个时间点的工作内容、需投入的人员、机械设备及材料,反复验算,确保各工序在规定的时间完成。调集公司里精干的管理人员及作业队伍,编制详细可行的作业指导书,严格按作业指导书进行交底演习演练。
       三、纪律严明、组织有力。节假日全员放弃休息,“五加二”、“白加黑”夜以继日的抢工期。挑选公司技术骨干担任抢险组长和副组长,调集精锐队伍担任突击队,既有突击队,又安排预备队,确保万无一失,以昂扬的斗志和严明的纪律完成此次抢险贯通任务。
       我公司承担该工程和此次应急堵口连接任务,既感任务艰巨又觉使命光荣。我公司是温州市水利局下属的温州市防汛抢险施工大队,属准军事化应急抢险突击队,承担温州地区乃至浙江防汛抢险任务,历经2013年“菲特”台风余姚防汛抢险、2015年文成“苏迪罗”台风防汛抢险、2019年临海“利奇马”台风抢险救灾等任务。是经水利部部长李国英亲自检阅过的应急抢险队伍,我们有信心有能力完成此次应急抢险任务,向建党100周年献礼!






电话:0577-86757283(市场部) 0577-86595643(水利水电事业部) 0577-85551778(办公室)  技术支持:龙诚互联

温州宏源建设集团有限公司 版权所有 2016 京公网安备 11010102002019号 浙ICP备10040372号 ALL RIGHTS RESERVED
